Bonjour,
Nous avons apparemment un problème d'arrondi de temps. L'utilisateur renseigne son temps en le répartissant sur ses differentes activités:
CA CLARITY PPM 13.0.1
Semaine de 4 jours:
Activité 1 : 1,00
Activité 2 : 1,50
Activité 3 : 0,50
Activité 4 : 0,50
Activité 5 : 0,50
Ce qui fait un total de 4jours travaillés.

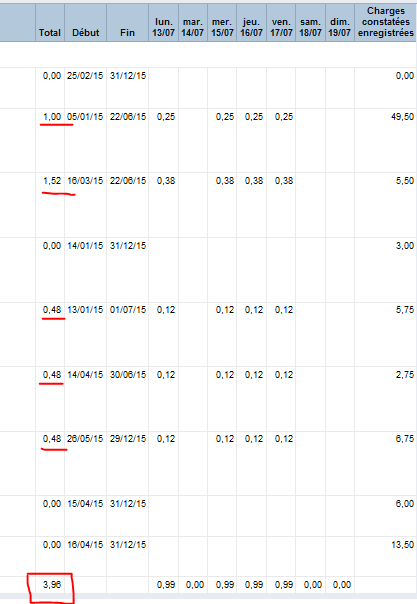

En enregistrant la saisie on a bien 4j. Mais une fois qu'on la valide, les saisies sont arrondies et le total est inférieur à 4jours (3,96!)
Nous avons vu qu'il y avait un paramètre (support Clarity):
Round Allocations to Nearest %
Specifies the amount that you want allocations rounded to when booking a resource's time to projects.
Mais ne sachant si c'est vraiment lui qui gère les arrondis et SURTOUT comment (plus près de 25%??? de quoi?) nous voulons savoir s'il y a des personnes qui ont dèjà fait fasse à ce problème et comment le corriger.
Merci All.
